近日,由中建西部建设股份有限公司承建的合肥轨道交通8号线一期110kV耀远路主变电所35kV电缆隧道顶管机從接收井成功完成吊装出井任务,本次吊装采用了低净空折臂吊车接力吊装技術,系合肥轨道交通建设首次应用。
耀远路主变电所35kV电缆隧道為连接耀远路主变电所和正线的馈线电力通道,為8号线提供主要供电电源。隧道全長228.56m,采用“明挖+顶管+暗挖”多种施工工艺的施工方式,其中顶管段全長43.4m(含始发井、接收井),從地下横穿阜阳路高架。
因顶管接收井位于阜阳北路高架桥正下方,净空高度仅為8.2m,顶管机本体直径3.52m,吊装场地两侧為城市主干道,车流量大,场地狭小,地形环境复雜,吊装技術难度较大。

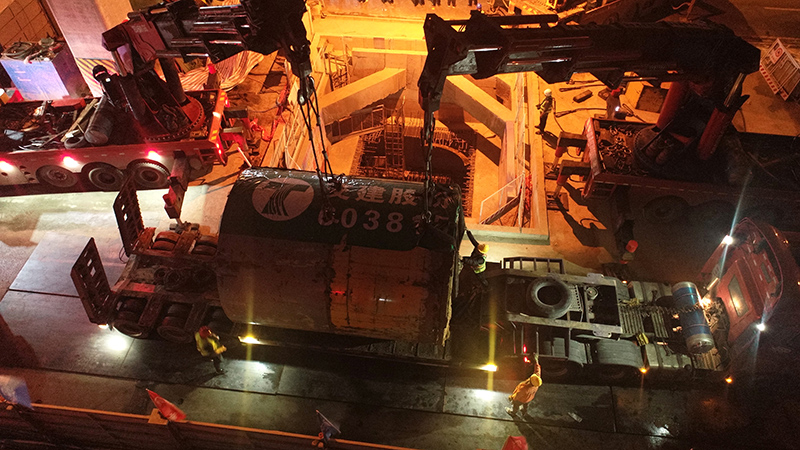

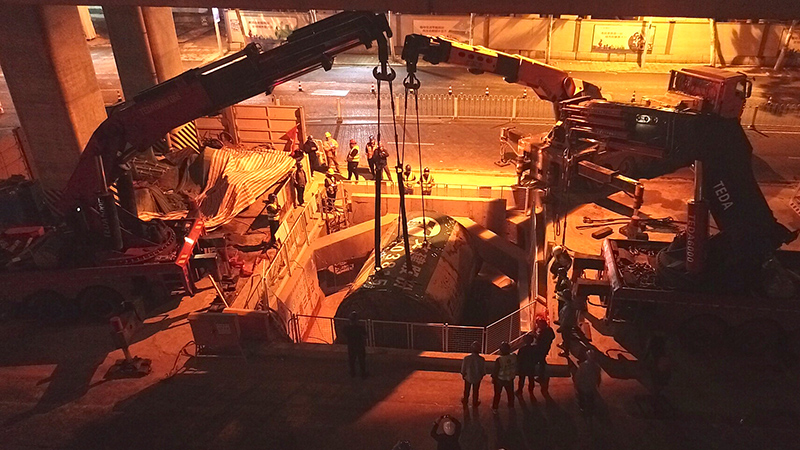

吊装方案经多次比选、充分论证和现场核查,最终采用三台折臂吊车,进行三次接力吊装的方式,将顶管机從井中提升至运输车辆,完成吊装作业。
目前,安徽交建合肥轨道交通8号线一期工程建设正在有序開展。接下来,项目部全体人員将在保障安全质量的前提下,鼓足干劲、狠抓落实,為项目的早日建成贡献力量。(地铁8号线项目 赵蜀皖)
